Jurnal de șantier Onyx Residence – Octombrie 2026
Vezi evoluția Onyx Residence în octombrie 2026: lucrări la fundația Q4, montarea parchetului și placări ceramice la Q2, plus lucrări la fațadă.
Jurnal de șantier Onyx Residence – Septembrie 2026: lucrări la Q2 și startul construcției Q4
Vezi evoluția Onyx Residence în septembrie 2026: la Q2 avansează placările ceramice și lucrările la fațade, iar la Q4 au început lucrările de construcție.
Jurnal de șantier Onyx Residence – August 2026

În august 2026, lucrările interioare avansează la blocul Q2 din Onyx Residence. Șapa și gletul sunt finalizate până la etajul 4, placările ceramice sunt aproape gata pe primele trei etaje,
Jurnal de șantier Onyx Residence – Iulie 2026

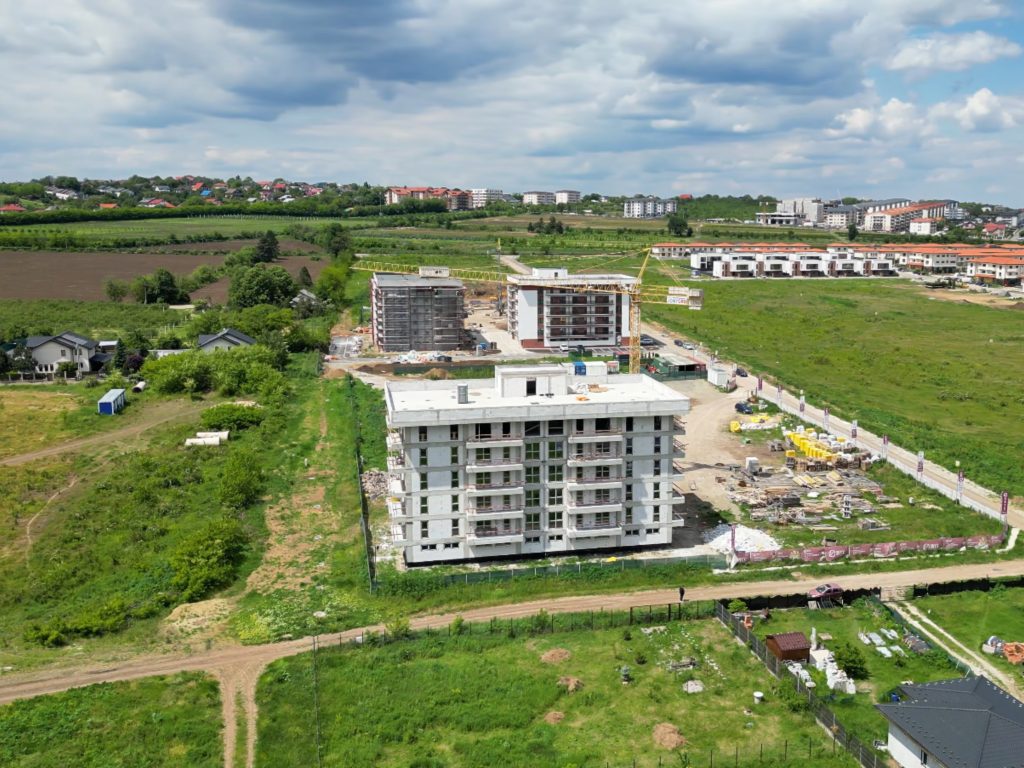

Vezi evoluția lucrărilor din Onyx Residence în iunie 2026: au început predările la Q1, iar la Q2 se pregătesc lucrările la fațadă.Descoperă evoluția Onyx Residence în iulie 2026: aproape toate
Jurnal de șantier Onyx Residence – Iunie 2026 | Q1 și Q2
Vezi evoluția lucrărilor din Onyx Residence în iunie 2026: au început predările la Q1, iar la Q2 se pregătesc lucrările la fațadă.
Jurnal de șantier Onyx Residence – Mai 2026 | Stadiu lucrări Q1 și Q2
Descoperă stadiul lucrărilor din Onyx Residence în luna mai 2026. Blocul Q1 este tot mai aproape să devină acasă, iar la Q2 continuă lucrările tehnice interioare.
Jurnal de șantier Aprilie 2026 – Onyx Residence Iași | Progres construcție
Află progresul lucrărilor la Onyx Residence în aprilie 2026. Detalii despre blocurile Q1 și Q2 și evoluția construcției în Iași, zona Galata.
Jurnal de șantier Onyx Residence – Martie 2026 | Stadiu lucrări blocurile Q1 și Q2, Iași
În luna martie 2026, lucrările din cadrul Onyx Residence, Iași, au continuat conform planificării, cu progrese vizibile atât la nivel structural, cât și în etapele de finisare și amenajare exterioară.
Jurnal de șantier Onyx Residence – Februarie 2026 | Stadiu lucrări blocurile Q1 și Q2, Iași
În luna februarie 2026, lucrările din cadrul Onyx Residence, Iași, au continuat conform planificării stabilite, cu progrese importante atât la nivel structural, cât și în etapele de compartimentare și instalații.
Jurnal de șantier – Ianuarie | Onyx Residence
În luna ianuarie, lucrările din ansamblul Onyx Residence au evoluat conform planificării, cu accent atât pe finalizarea apartamentelor, cât și pe avansarea structurii în blocul aflat în construcție.
Jurnal de șantier – Onyx Residence Iași, Decembrie 2025
În luna decembrie, lucrările din ansamblul Onyx Residence Iași continuă într-un ritm constant, conform planificării. Echipele de construcție avansează atât la blocurile aflate în stadiu avansat de execuție, cât și
Jurnal de șantier – Onyx Residence Iași, Noiembrie 2025 | Progres la blocurile Q1 și Q2
lucrările la Onyx Residence Iași continuă conform graficului, iar echipele de pe șantier mențin același ritm constant și standard ridicat de execuție. Blocul Q1 - Fațada este complet finisată - Urmează mo
Jurnal de șantier – Onyx Residence Iași, Octombrie 2025 | Progres Q1 și Q2
Onyx Residence Iași înregistrează progrese vizibile în luna octombrie: Blocul Q1: fațada a început să prindă contur. La etajul 1, a început văruirea apartamentelor, iar echipele montează ușile exterioare și
Jurnal de șantier: septembrie 2025

Blocul Q1 Apartamentele au fost gletuite integral, iar echipele au început etapa de finisaje interioare.Blocul Q2 Se lucrează în continuare la fundație, o etapă esențială care asigură stabilitatea întregii construcții.
Jurnal de șantier: august 2025

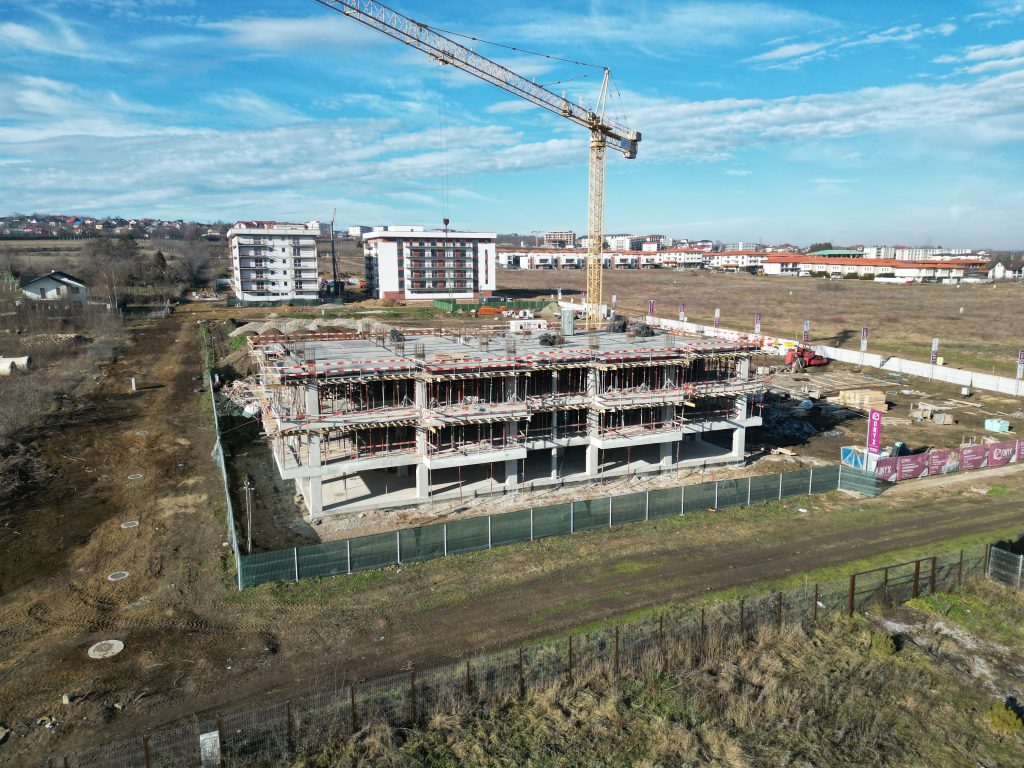

Blocul Q1 înaintează vizibil de la o etapă la alta:două dintre fațade au fost complet izolate termic cu vată minerală bazaltică, care va asigura eficiență energetică și confort termic
Jurnal de șantier: iunie 2025
✅ Etajul 1: – încălzirea prin pardoseală a fost instalată complet; – șapa a fost turnată; – urmează etapa de tencuirePe etajul 2, au început lucrările la instalațiile sanitare.De asemenea, instalația
Jurnal de șantier: mai 2025
➡ Etajul 1 complet tencuit ➡ Instalații electrice făcute până la etajul 3 ➡ Tâmplărie montată până la etajul 4 ➡ Zidărie aproape gata
Jurnal de șantier: februarie 2025

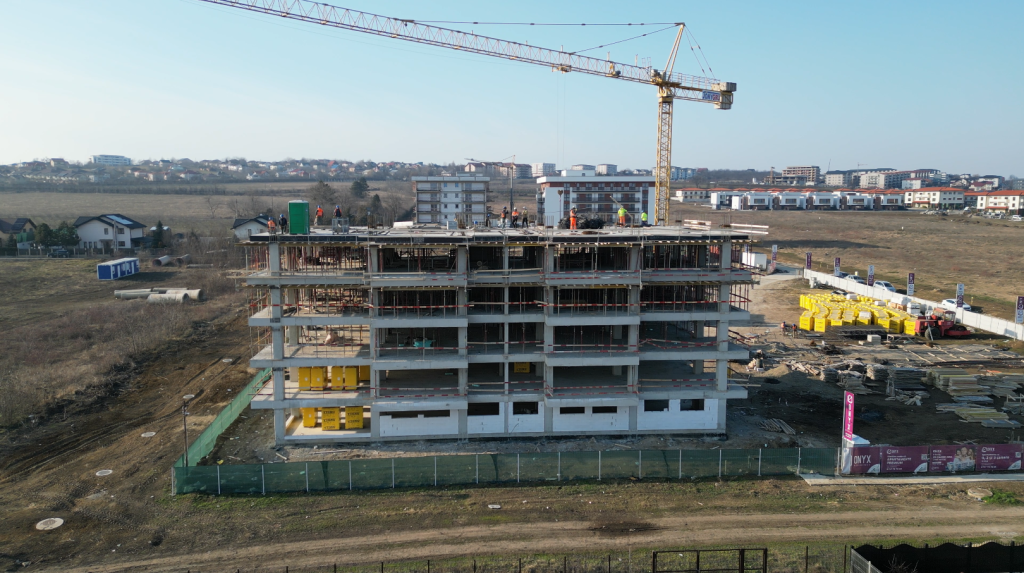

Structura blocului Q1 este aproape gata!Echipa lucrează la armătura plăcii etajului 5, iar structura blocului se apropie de final! Între timp, au început și lucrările de zidărie, ceea ce
Jurnal de șantier: ianuarie 2025
Stadiul actual al construcției: pregătim turnarea etajului 3 al blocului Q1! Lucrările la Onyx Residence avansează rapid! În acest moment, echipa noastră se ocupă de pregătirile pentru turnarea etajului
Jurnal de șantier: noiembrie 2024

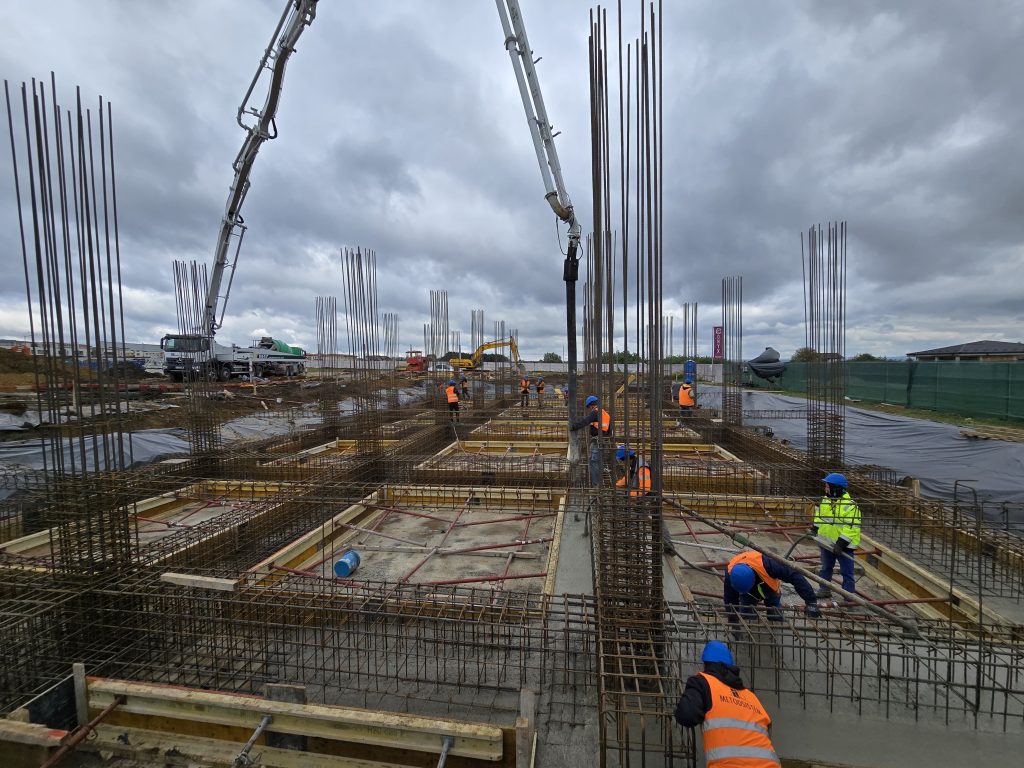

Fundația a fost finalizată, pardoseala de la parter a fost turnată, iar acum lucrăm intens la stâlpii de susținere de la parter.Punem accent pe calitate și tehnologii moderne, asigurându-ne că
Jurnal de șantier: octombrie 2024

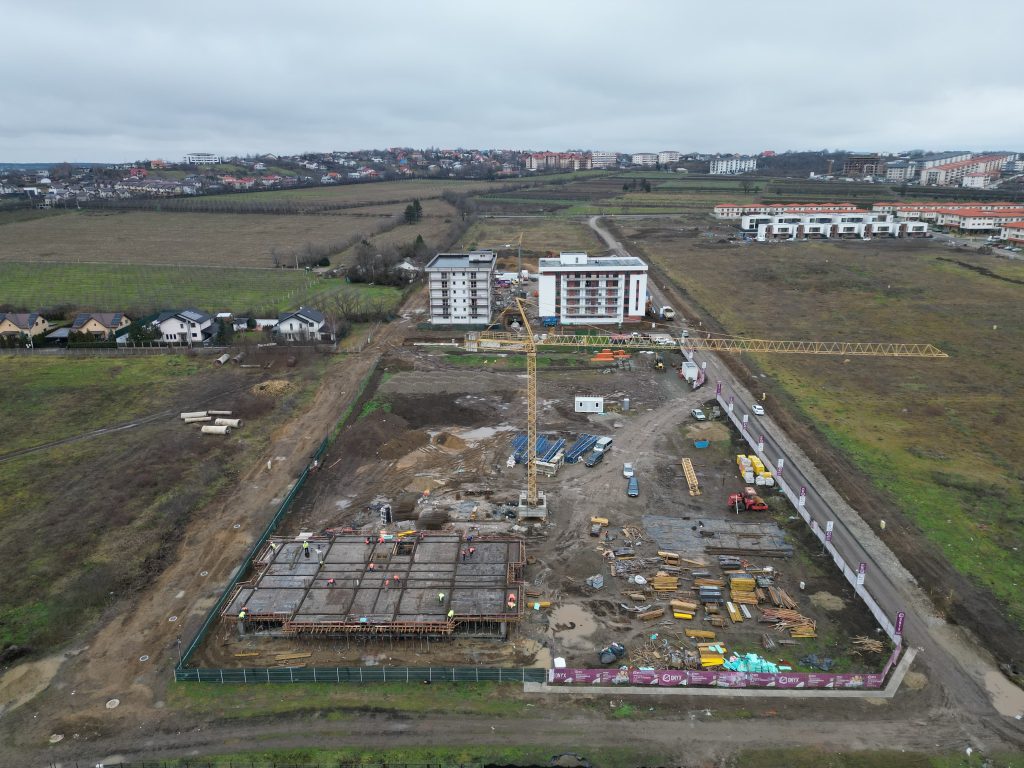

Lucrările la fundația primului bloc din Onyx Residence sunt în plină desfășurare! Fundația solidă este piatra de temelie pentru viitorul tău cămin, iar fiecare etapă a construcției este realizată la cele
Aici puteți programa o vizită la biroul nostru de vânzări.
Vă mulțumim pentru interesul acordat proiectului nostru.
Vă rugăm să completați formularul de mai jos, iar un consultant dedicat vă va contacta în cel mai scurt timp pentru confirmarea programării.
Iași, Iftimie Bârleanu, nr. 36
Program de vizionare:
Luni – Vineri: 10:00 – 18:00
Sâmbătă: 10:00 – 14:00
Duminică: închis
+40 757 70 70 80
vanzari@onyx-residence.ro
